勇?lián)姑?建設精品丨卓越城保障性租賃住房項目建設戰報(第五期)
編者按:卓越城保障性租賃住房建設項目是落實國家保障性住房政策、服務地方民生的重要工程。項目建成后,將提供954套保障性租賃住房,有效緩解住房需求。安徽建工三建集團有限公司及安徽建工集團股份有限公司聯合體中標后,迅速成立兩級指揮部,實行分層級管理和掛牌作戰機制,形成高效協同、緊密配合的工作格局,全力推進工程建設,彰顯企業社會責任擔當。
為全景展現卓越城保障性租賃住房建設項目的推進歷程,及時傳遞工程建設成果與一線奮斗精神,特開設“建設戰報”專欄。通過系列報道,不僅旨在讓各方實時掌握項目動態,凝聚建設合力,也為記錄企業踐行社會責任、打造民生工程的生動實踐,樹立行業標桿。

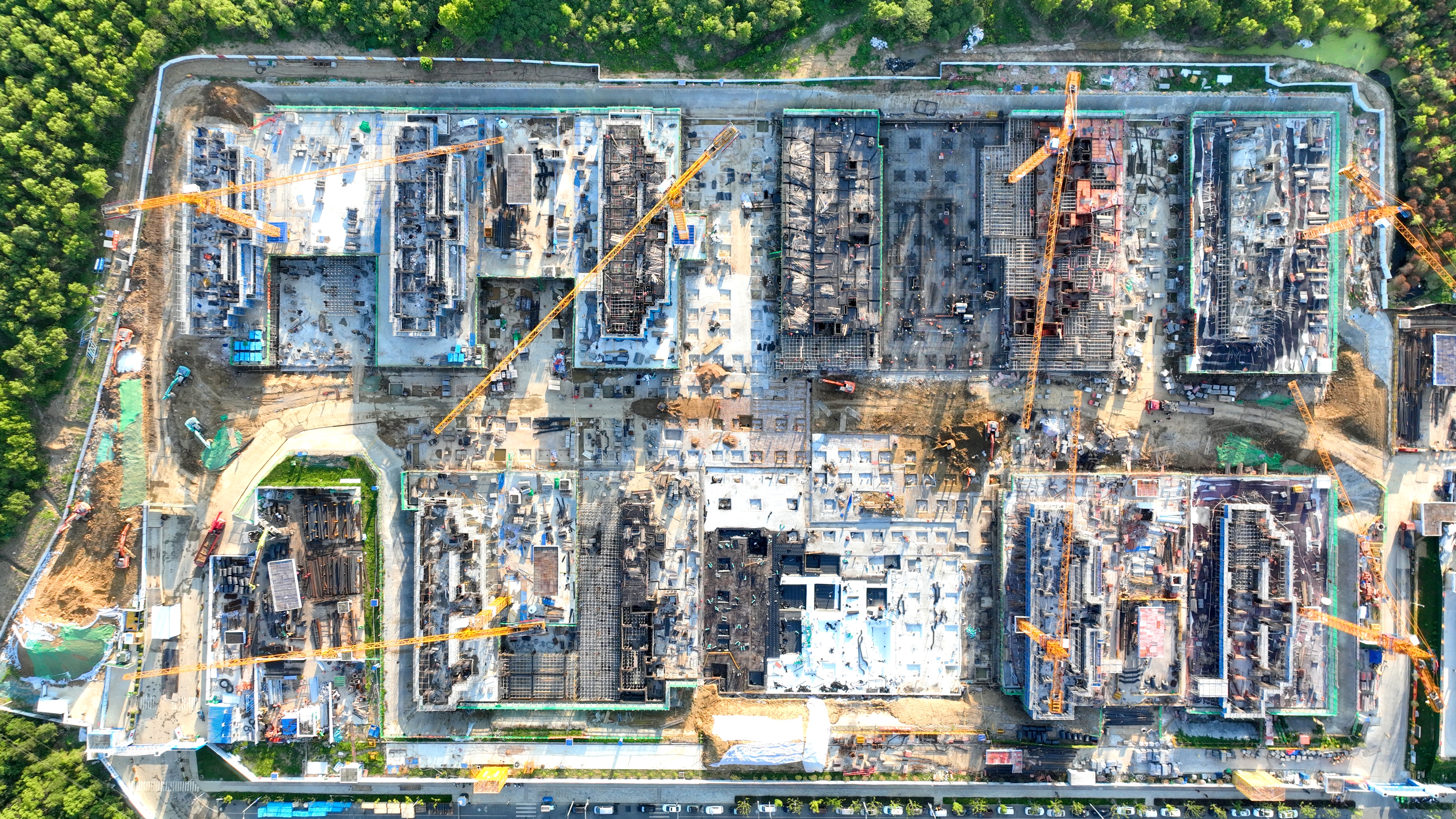

工程進展速遞
關鍵里程碑:

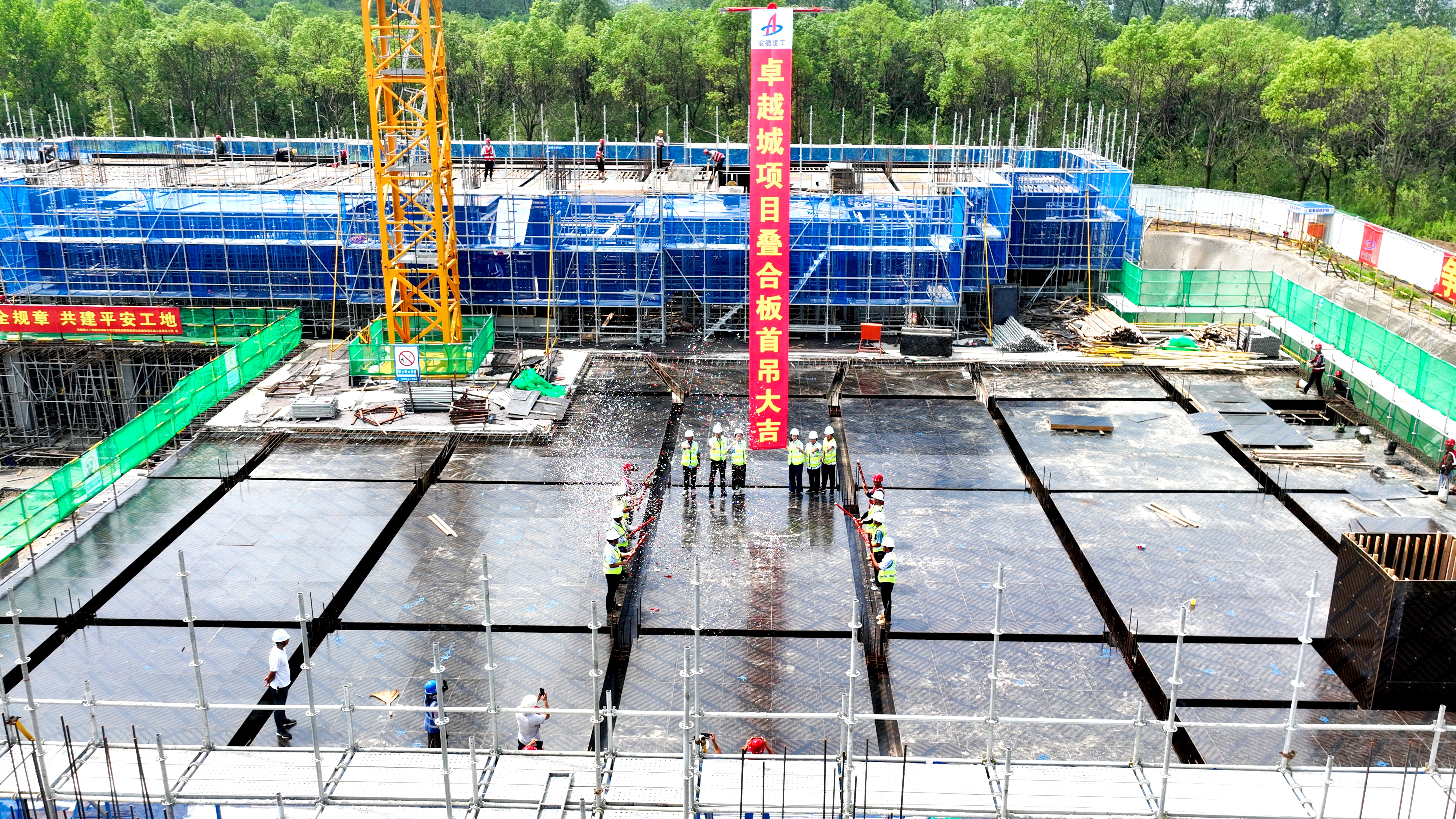

1、項目成功實現預制疊合板首吊,標志著主體施工邁入“預制裝配+現澆”工業化新階段;
2、首個標準層突破:1#樓、2#樓、3#樓、4#樓、8#樓、9#樓、10#樓完成±0.00以上結構施工;
3、地下工程進入沖刺階段,預計8月中旬全部完成±0.00。
單體樓宇:
1#樓 :二層鋁模拼裝完成40%、外加搭設完成、水電預埋材料預制;
2#樓:二層鋁模拼裝完成40%、水電預埋材料預制;
3#樓:一層墻柱鋼筋綁扎完成80%、負一層墻柱拆模、外架搭設;
4#樓:一層內架搭設完成、模板安裝30%;
5#樓:負一層墻柱鋼筋綁扎完成、墻柱配模、內架搭設、水電預埋;
6#樓:負一層人防口部鋼筋完成、墻柱合模30%、內架搭設、水電預埋;
7#樓:負一層墻柱鋼筋綁扎、內架搭設;
8#樓:二層模板搭設;
9#樓:一層墻柱鋼筋綁扎、內架搭設;
10#樓:一層墻柱鋼筋綁扎、內架搭設;
地庫1區東墻柱套箍筋、豎向鋼筋連接;
累計土方外運約28000方(約占總量的97%)。
施工技術亮點
為確保項目疊合板吊裝的安全順利進行,項目團隊提前部署,多次開展模擬作業,對塔式起重機等關鍵設備進行全面檢測,完成起重量測試、鋼絲繩磨損檢測及吊鉤防脫裝置調試等安全措施。依托BIM技術建立疊合板數字模型,對吊點位置、起吊角度及運輸路徑進行全過程模擬,優化施工流程,提升作業精度。吊裝時采用“四點起吊”工藝,確保構件受力均勻,利用激光測距儀實時監測標高,配合水平儀精細調整水平度,最終實現精準就位,吊裝后經測量完全符合國家規范要求,此次首吊作業不僅展現了項目團隊扎實的專業素養與高效協同能力,也為后續裝配式施工積累了重要經驗。項目將以“預制裝配+現澆”協同作業為契機,全面推進加快建設,確保按內控工期高質量交付。
項目采用鋁合金模板替代傳統木模,顯著提升施工精度與結構成型質量。其高剛度與嚴密拼縫有效杜絕脹模、漏漿等缺陷,耐久性強,周轉次數高,大幅提高經濟性。同時裝配化施工加快安裝速度,結合早拆系統實現高效流水作業,加快了項目施工進度。模板可回收再利用,減少建筑廢棄物,符合綠色施工與可持續發展要求,提升現場文明施工水平。
技術管理與質量控制方面
疊合板吊裝前,項目主動邀請專家召開項目裝配式評審會,旨在系統評估項目裝配式設計方案的技術可行性與實施標準,優化構件標準化程度與施工協同效率,提升工程整體質量與建設周期可控性。會議進一步明確了設計、生產與施工環節的技術銜接要求,為后續現場實施提供決策依據。
項目在地下室肥槽回填前項目組織專項技術交底,明確地下室外墻及頂板防水施工工藝標準與質量控制要點,強化參建各方對關鍵節點的認知,提升施工人員技術水平與責任意識,為保障地下結構防水工程質量奠定堅實基礎。
